卡拉奇2号核岛首台主设备成功实现预引入

来源: 中核华兴 中核机械 作者: 刘兴周 丁伊杰 时间: 2017-09-12

9月10日16时58分,“华龙一号”海外首堆工程——卡拉奇2号(K2)核岛首台蒸汽发生器成功吊装就位,标志着“华龙一号”全球首台蒸汽发生器成功实现预引入。

预引入施工法,即在核岛穹顶吊装前引入压力容器和3台蒸汽发生器等重大设备。通过预引入这种施工工序的优化与改进,“华龙一号”堆型主关键路径可节约四个月宝贵时间。K2核岛主设备预引入是国内外核电建造史上一次创举,将对今后同类型核电机组建设产生示范效应。

此次吊装设备高度约21米,净重约365吨,难度极大:一是设备水平度调整精度要求高,允许误差仅在2毫米之间;二是设备翻转过程易造成设备倾翻,要求吊机操作速度必须精准控制;三是就位空间狭小,设备在进入腔室之前必须调整好就位角度,设备离保温层仅有50厘米安全距离。

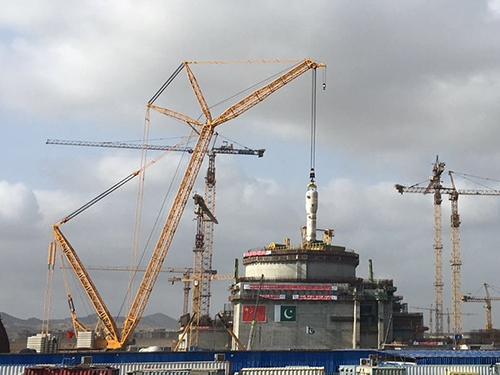

上午9时16分,蒸发器的吊装工作全面展开,3000吨履带式起重机稳定有序地进行设备翻身、起升、变幅、拆除翻转抱环、安装侧部支板等一系列动作,历时7时58分成功完成此次吊装作业。

在K2核岛施工过程中,中国核建集团参建单位中核华兴、中核机械、中核五公司,克服重重困难,不断推进工程进度,历时22.5个月提前完成K2核岛内部结构主体施工,提前完成了堆腔不锈钢墙面覆面和主设备房间装修工程任务,为K2核岛蒸汽发生器及压力容器等主设备预引入奠定了坚实基础。中国核建集团正秉承“创新发展 勇当国任”的企业精神,朝着“把海外华龙一号打造成精品工程”的目标奋勇前进。
