新闻中心

首页> 新闻中心> 集团新闻

红沿河核电站6号机组穹顶吊装圆满成功

来源: 中核华兴 中核机械 作者: 张莉莉 凌磊 时间: 2017-09-08

9月8日,红沿河核电站6号机组顺利实现穹顶吊装,提前进度计划7天。此次穹顶吊装是红沿河核电站二期土建工程的收官之作,标志着6号机组全面进入房间装修移交和设备安装阶段。

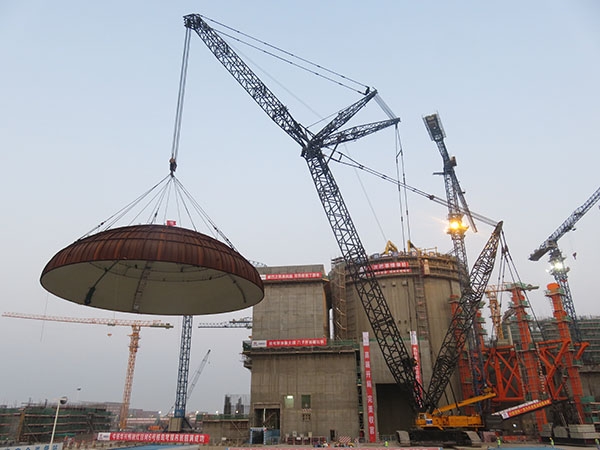

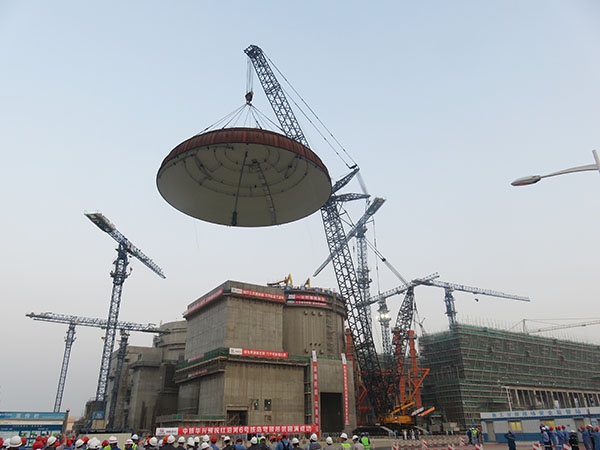

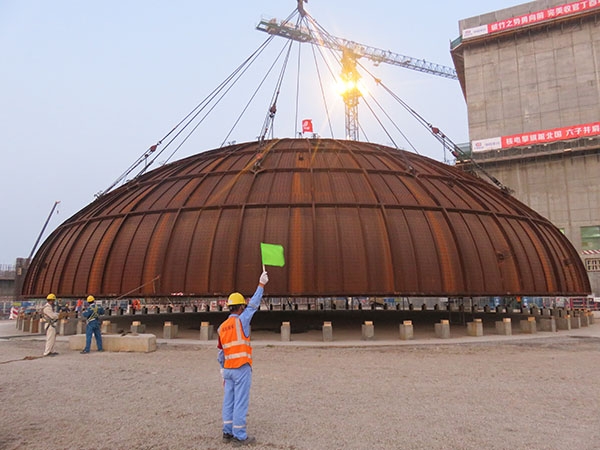

早上5时16分,吊机准时起钩,经过59分钟起吊、移动、旋转、对接等一系列高精度动作,6号机组穹顶于6时15分精准就位,误差仅为2毫米,精度远超控制标准。

承担建设任务的中国核建所属单位中核华兴、中核机械,根据一期施工经验,以安全为前提,严把质量关,优化施工工艺和进度计划,克服工期紧张和自然环境恶劣等困难,顺利完成了钢衬里安装、穹顶制作、牛腿移交、内壳施工到顶、内部结构基本完成等重大节点,为顺利完成吊装任务打下了坚实基础。

红沿河核电二期工程包含5、6号两台机组。其中,5号核岛钢衬里穹顶已于今年4月12日顺利吊装就位。此次执行穹顶吊装任务的起重机系LR1650起重机,曾参与过北京奥运主场馆鸟巢钢结构吊装。


2023 ALL Rights Reserved.丨中核弘盛智能科技有限公司 版权所有 | 京ICP备16064224号

中核弘盛官方微信
